2014年監理工程師考試《建設工程進度控制》模擬試題(四)

2013-12-24 08:04  來源:建設工程教育網  字體:  打印 收藏

  二、多項選擇題

  1、進度控制的經濟措施包括(?。?/p>

  A.建立進度信息網絡

  B.實施工期提前獎勵和延期罰款

  C.及時辦理工程預付款支付手續

  D.加強風險管理

  E.及時辦理工程進度款手續

  正確答案:BCE

  答案解析:本題考察的是進度控制的經濟措施。其主要包括:①及時辦理工程預付款及工程進度款支付手續;②對應急趕工給予優厚的趕工費用;③對工期提前給予獎勵;④對工程延誤收取延期損失賠償金。A屬于組織措施,D屬于合同措施。參見教材P2.

  2、監理總進度分解計劃按工程進展階段分解可分為(?。?。

  A.設計準備階段進度計劃

  B.設計階段進度計劃

  C.施工階段進度計劃

  D.動用前準備階段進度計劃

  E.工程竣工進度計劃

  正確答案:ABCD

  答案解析:監理總進度分解計劃按工程進展階段分解可分為設計準備階段進度計劃、設計階段進度計劃、施工階段進度計劃、動用前準備階段進度計劃。參見教材P8.

  3、建設工程流水施工的特點包括( )。

  A.有利于提高工程質量

  B.各專業工作隊能夠連續施工

  C.有利于提高技術水平和勞動生產率

  D.盡可能地利用工作面進行施工,工期比較短

  E.單位時間投入的資源量大,不利于資源供應組織

  正確答案:ABCD

  答案解析:本題考查的是流水施工的特點。流水施工方式具有以下特點:①盡可能地利用工作面進行施工,工期比較短;②各工作隊實現了專業化施工,有利于提高技術水平和勞動生產率,也有利于提高工程質量;③專業工作隊能夠連續施工,同時使相鄰專業隊的開工時間能夠最大限度的搭接;④單位時間內投入的勞動力、施工機具、材料等資源量較為均衡,有利于資源供應商的組織;⑤為施工現場的文明施工和科學管理創造了有利條件。參見教材P18.

  4、下列關于流水施工的說法中,正確的有(?。?/p>

  A.流水步距的大小取決于加入流水的施工過程數

  B.劃分施工段的目的就是為了組織流水施工

  C.流水節拍的大小與單位時間的資源供應量有關

  D.施工段的界限應盡可能與建筑結構界限相吻合

  E.流水施工工期就是整個建設工程的總工期

  正確答案:BCD

  答案解析:本題考查的是流水施工參數的特點。劃分施工段的目的就是為了組織流水施工。流水步距的大小取決于相鄰兩個施工過程(或?qū)I(yè)工作隊)在各個施工段上的流水節拍及流水施工的組織方式。流水節拍決定著單位時間的資源供應量。施工段的界限應盡可能與結構界限相吻合,或設在對建筑結構整體性影響小的部位,以保證建筑結構的整體性。由于一項建設工程往往包含有許多流水組,故流水施工工期一般不是整個工程的總工期。參見教材P21.

  5、某分部工程雙代號網絡計劃如下圖所示,

  圖中錯誤為( )。

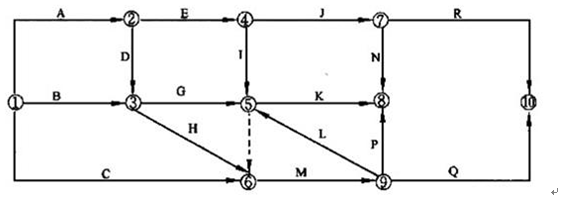

雙代號網絡

  A.節點編號有誤

  B.工作代號重復

  C.多個起點節點

  D.多個終點節點

  E.存在循環回路

  正確答案:ADE

  答案解析:本題考查的是雙代號網絡圖的繪圖規則。L工作箭頭的節點編號數字小于箭尾節點編號的數字。⑤⑥⑨形成循環回路。有⑧⑩兩個終點節點。

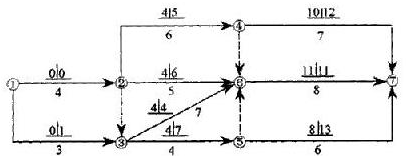

  6、某工程雙代號網絡計劃中各項工作最早開始時間和最遲開始時間如下圖所示、該計劃表明(?。?。

雙代號網絡

  A.工作1-3的自由時差為1

  B.工作2-4的自由時差為1

  C.工作2-6的總時差為2

  D.工作3-6為關鍵工作

  E.工作5-7的總時差為5

  正確答案:ACDE

  答案解析:本題考查的是雙代號網絡計劃時間參數的計算。關鍵線路是①②③⑥⑦,工作3-6為關鍵工作。工作的總時差等于該工作的最遲完成時間與最早完成時間之差。工作2-6的總時差為6-4=2,工作5-7的總時差為13-8=5.工作的自由時差的計算時,對于有緊后工作的工作,其自由時差等于本工作之緊后工作最早開始時間減本工作最早完成時間所得之差的最小值。所以工作2-4的自由時差為min{10-10,11-10}=0.同理可以計算出工作1-3的自由時差為1.參見教材P44~47.

  7、按(?。┮蛩剡x擇應優先縮短持續時間的關鍵工作。

  A.縮短持續時間對質量和安全影響不大的工作

  B.縮短持續時間所需增加的費用最少的工作

  C.有充足備用資源的工作

  D.縮短持續時間所需增加的工程量最少的工作

  E.有充足勞動力的工作

  正確答案:ABC

  答案解析:本題考察的是工期優化的方法。選擇壓縮對象時宜在關鍵工作中考慮下列因素:①縮短持續時間對質量和安全影響不大的工作;②有充足備用資源的工作;③縮短持續時間所需增加的費用最少的工作。參見教材P64.

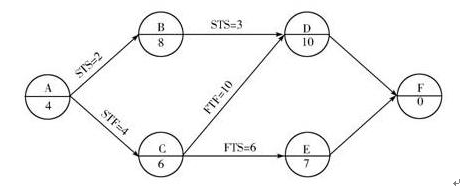

  8、某工程單代號搭接網絡計劃如下圖所示,節點中下方數字為該工作的持續時間,其中關鍵工作是(?。?/p>

雙代號網絡

  A.工作A

  B.工作B

  C.工作C

  D.工作D

  E.工作E

  正確答案:CE

  答案解析:本題考查的是單代號搭接網絡計劃關鍵線路的確定。單代號搭接網絡計劃可以利用相鄰兩項工作之間的時間間隔來判定關鍵線路。即從搭接網絡計劃的終點節點開始,逆著箭線方向依次找出相鄰兩項工作之間的時間間隔為零的線路就是關鍵線路。關鍵線路為C→E→F.參見教材P89、90.

  9、下列關于實際進度與計劃進度的比較方法說法正確的是(?。?/p>

  A.橫道圖比較法主要用于工程項目中某些工作實際進度與計劃進度的局部比較

  B.S曲線比較法是以橫坐標表示時間,縱坐標表示累計完成任務量

  C.前鋒線比較法既適用于工作實際進度與計劃進度的局部比較;又可用來分析和預測工程項目整體進度狀況

  D.S曲線比較法主要用于工程項目中某些工作實際進度與計劃進度的局部比較

  E.橫道圖比較法既適用于工作實際進度與計劃進度的局部比較;又可用來分析和預測工程項目整體進度狀況

  正確答案:ABC

  答案解析:本題綜合考查幾種進度比較方法的運用。橫道圖比較法主要用于工程項目中某些工作實際進度與計劃進度的局部比較。前鋒線比較法既適用于工作實際進度與計劃進度的局部比較;又可用來分析和預測工程項目整體進度狀況。參見教材P103、108.

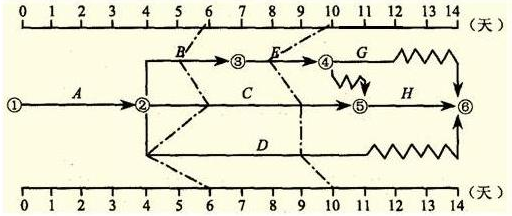

  10、某分部工程雙代號時標網絡計劃執行到第6天和第10天結束時,檢查其實際進度如下圖前鋒線所示,檢查結果表明( )。

雙代號網絡

  A.第6天結束檢查時,工作B的實際進度不影響總工期

  B.第6天結束檢查時,工作D的總時差尚有2天

  C.第10天結束檢查時,工作E的實際進度會影響總工期

  D.第10天結束檢查時,工作C的實際進度影響工期1天

  E.在第6天到第10天內,工作D的實際進度加快1天

  正確答案:ACDE

  答案解析:本題考查的是前鋒線比較法。工作B的總時差為1天。第6天結束檢查時,工作D的總時差尚有1天。工作E的總時差為1天。工作C為關鍵工作。參見教材P108、109.

  11、確定施工進度分解目標時,應考慮(?。?。

  A.做好資金供應能力、施工力量配備、物資供應能力與施工進度的平衡工作

  B.合理安排土建與設備的綜合施工

  C.確保工程質量達到設計要求

  D.工程變更

  E.外部工作條件的配合情況

  正確答案: ABE

  答案解析:本題考查的是施工進度控制目標的確定。在確定施工進度分解目標時,還要考慮以下各個方面:①對于大型建設工程項目,應根據盡早提供可動用單元的原則,集中力量分期分批建設,以便盡早投入使用,盡快發揮投資效益;②合理安排土建與設備的綜合施工;③結合本工程的特點,參考同類建設工程的經驗來確定施工進度目標;④做好資金供應能力、施工力量配備、物資供應能力與施工進度的平衡工作,確保工程進度目標的要求而不使其落空;⑤考慮外部協作條件的配合情況;⑥考慮工程項目所在地區地形、地質、水文、氣象等方面的限制條件。參見教材P125、126.

  12、單位工程施工進度計劃編制的依據有( )。

  A.施工總進度計劃

  B.合同工期或定額工期

  C.分部工程施工方案

  D.氣象資料

  E.施工現場條件

  正確答案: ABDE

  答案解析:本題考查的是單位工程施工進度計劃的編制。其編制的主要依據有:施工總進度計劃;單位工程施工方案;合同工期或定額工期;施工定額;施工圖和施工預算;施工現場條件;資源供應條件;氣象資料等。參見教材P133.

【1】 【2】 【3】 【4】

責任編輯:tracy

閱讀排行

更多
課程

免費視頻

更多
  • 2024年監理工程師考試
    合同管理零基礎預習課程

    尹嘉老師

  • 2024年監理工程師考試
    土建控制零基礎預習課程

    李娜老師

  • 2024年監理工程師考試
    基本理論與法規零基礎預習課程

    徐云博老師

  • 2024年監理工程師考試
    土建案例零基礎預習課程

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
網站地圖
