【案例一】
背景資料
某紡織廠房工程,建筑面積1200㎡,地上4層,板式基礎。建設單位和某施工單位根據《建設工程施工合同(示范文本)》簽訂了施工承包合。合同約定工程工期按底板、結構、裝飾裝修三個階段分別考核,每個階段提前或延誤一天對等獎罰5000元,總工期300天。
工程施工過程中發生了下列事件:m.nmyscw.cn
事件一:項目經理部將底板劃分為二個流水施工段組織流水施工,并將鋼筋、模板、混凝土澆筑施工分別組織專業班組作業,流水節拍和流水步距均為4天。
事件二:底板施工過程中,該項目所在區域突然降溫并伴隨著大雪形成凍害(當?shù)貧庀笥涗?0年未出現過),給建設單位和施工單位均造成了損失。施工單位認為這些凍害損失是由于突然降溫造成,為不可抗力,提出下列索賠:建造師論壇
(1)清理積雪、恢復施工的費用8.2萬元;
(2)工人凍傷治療費用9.7萬元;
(3)現場警衛室被積雪壓塌損失費用0.7萬元;
(4)清理積雪、恢復底板施工需花費的時間5天。

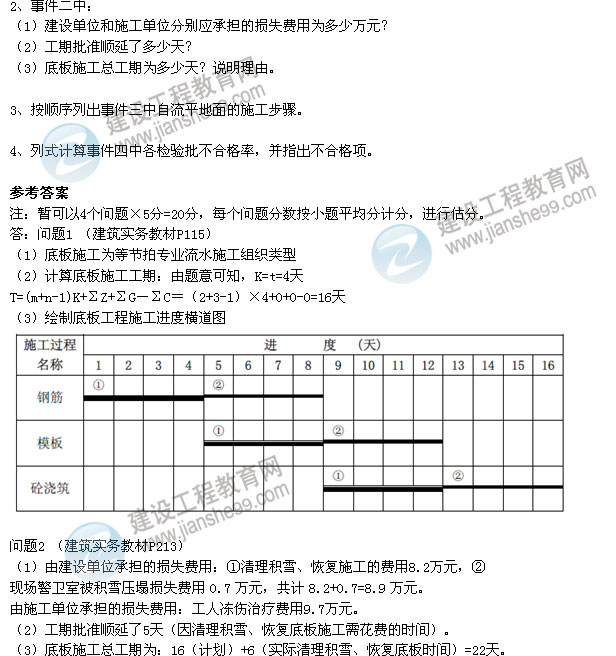

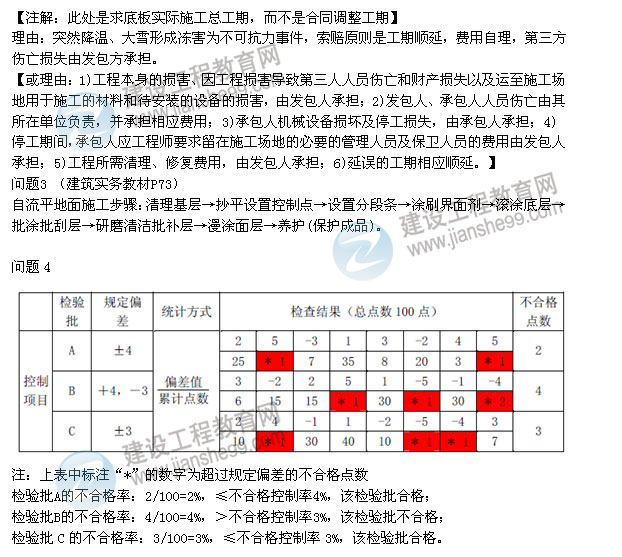

總監理工程師確認屬實,并就應由建設單位承擔的部分予以簽字確認。
在清理、恢復底板施工的過程中,由于施工單位自身安排工作失誤,實際用了6天時間,超過總監理工程師確認天數一天。
事件三:由于工藝特殊,地面平整度要求較高,設計做法采用自流平地面;

事件四:合同中對個檢驗批不合格控制率分別作了A:4%;B:3%;C:3%的約定,實際檢查結果如下:
【1】 【2】 【3】 【4】 【5】 【6】 【7】 【8】 【9】 【10】

- 關于公布2025年度河南省二級建造師考試合格標準的通知
- 2025年度河北省二級建造師執業資格考試需要現場資格復審?fù)ㄖ?/a>
- 2025年內蒙古二級建造師資格考試成績查詢?nèi)肟谝验_通
- 2025年北京二級建造師資格考試成績查詢?nèi)肟谝验_通
- 廣州市2025年度二級建造師成績合格人員公示及相關安排的通告
- 2025年河南二級建造師資格考試成績查詢?nèi)肟谝验_通
- 廣東省2025年度二級建造師執業資格考試成績合格人員承諾情況公示及相關安排的通告
- 遼寧2025年度二級建造師執業資格考試合格標準發布通知
- 2025年遼寧省二級建造師資格考試成績查詢?nèi)肟谝验_通
- 2025年青海二級建造師資格考試成績查詢?nèi)肟谝验_通
